Un chantier rentable se pilote avant que les factures s’accumulent. Ce budget de chantier Québec, présenté dans un modèle Excel gratuit, relie les postes prévus, les dépenses saisies et les engagements à payer afin de rendre les écarts visibles par phase.
Destiné aux PME de construction et de rénovation, le classeur suit le budget initial, les modifications approuvées et le coût engagé. Les données d’un exemple de rénovation sont déjà présentes : elles illustrent la structure du fichier et doivent être adaptées à votre chantier.
En pratique
Ce que ce modèle vous aide à faire
- Suivre le budget révisé et le coût engagé pour chaque poste de chantier.
- Distinguer les dépenses payées des montants à payer ou engagés.
- Calculer la TPS, la TVQ et le montant total à partir du montant avant taxes.
- Repérer les écarts budgétaires par phase avant la fin des travaux.
Mode d’emploi
Comment utiliser le fichier
Configurer les renseignements du chantier
Dans Paramètres, inscrivez ou mettez à jour le nom du chantier, son numéro, le client, l’adresse, le responsable, les dates prévues et le statut. Ces renseignements sont repris dans les autres feuilles, notamment dans Budget chantier et Dépenses chantier.

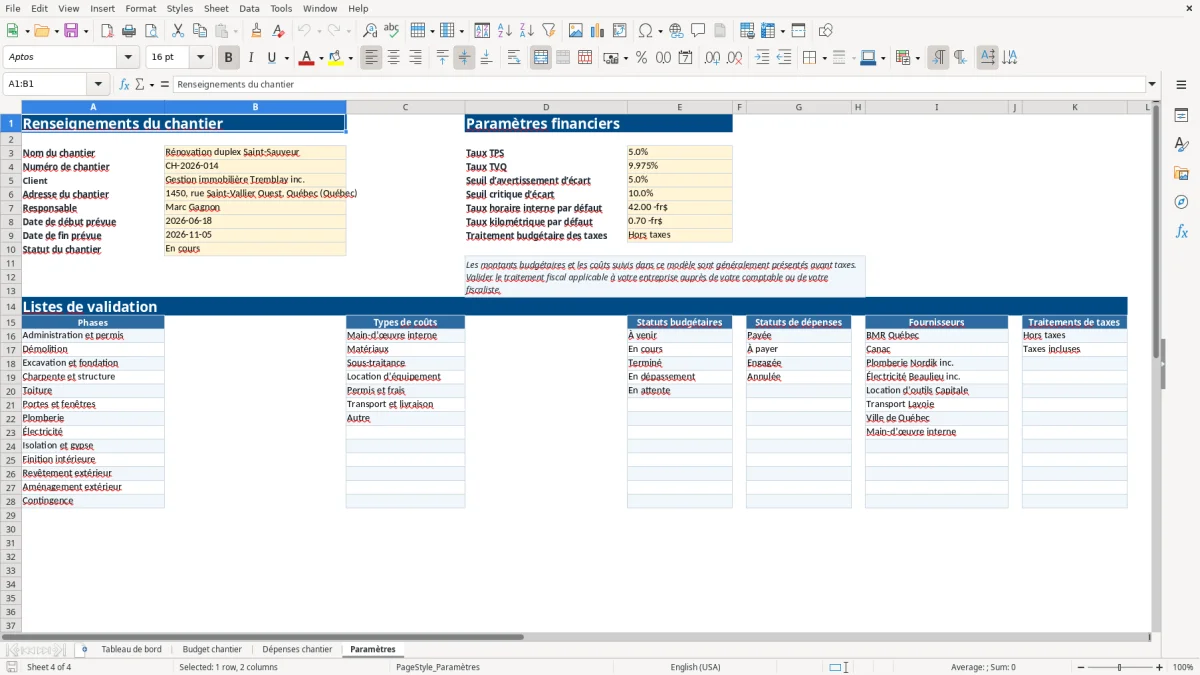

À droite de cette même feuille, ajustez les taux de TPS et de TVQ, les seuils d’avertissement et critique, le taux horaire interne, le taux kilométrique ainsi que le traitement budgétaire des taxes. Les valeurs affichées dans l’exemple, dont TPS 5 % et TVQ 9,975 %, sont des paramètres modifiables et non une confirmation de traitement fiscal pour votre entreprise.
Construire les postes budgétaires

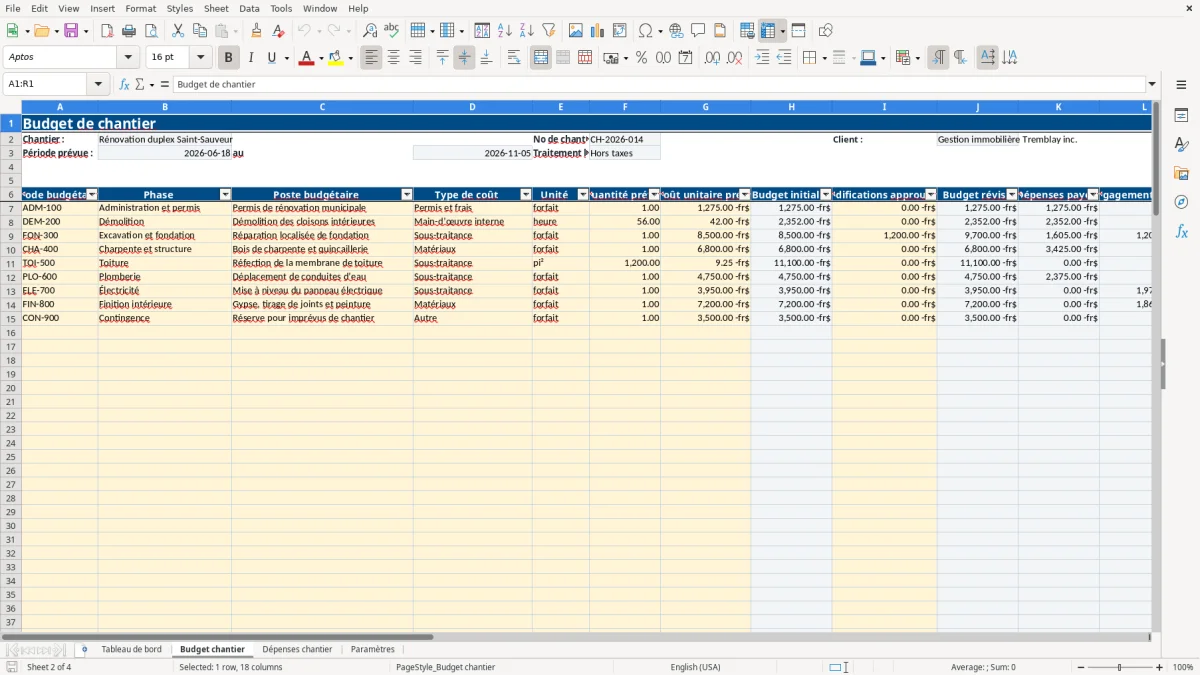

Dans Budget chantier, chaque ligne préparée entre les rangées 7 et 106 représente un poste. Saisissez un code budgétaire unique, puis choisissez la phase, le poste, le type de coût et l’unité. Ajoutez la quantité prévue, le coût unitaire prévu et, s’il y a lieu, les modifications approuvées.
Le budget initial est calculé à partir de la quantité et du coût unitaire. Le budget révisé additionne ensuite les modifications approuvées. Les listes proposées encadrent notamment les phases, les types de coûts, les unités et les statuts budgétaires, ce qui facilite une saisie cohérente d’une ligne à l’autre.
Enregistrer les dépenses et engagements

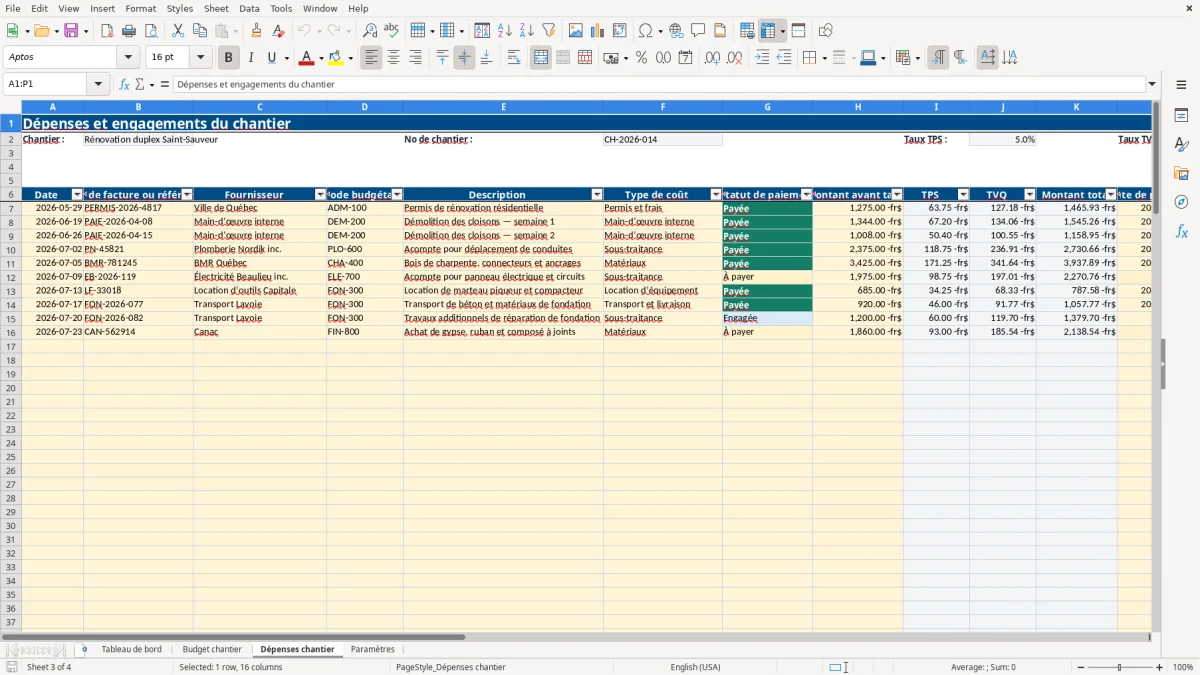

Pour saisir une opération, ouvrez Dépenses chantier et indiquez la date, la référence, le fournisseur, le code budgétaire, la description, le type de coût, le statut de paiement et le montant avant taxes. Une facture de fournisseur, une dépense de paie ou un permis peuvent ainsi être associés au poste prévu.
Les colonnes TPS, TVQ et montant total se calculent automatiquement selon les taux de Paramètres. Ajoutez ensuite la date de paiement, le mode de paiement et les commentaires utiles. Les statuts Payée, À payer, Engagée et Annulée déterminent le traitement de la ligne dans les résultats budgétaires.
Lire la situation financière du chantier

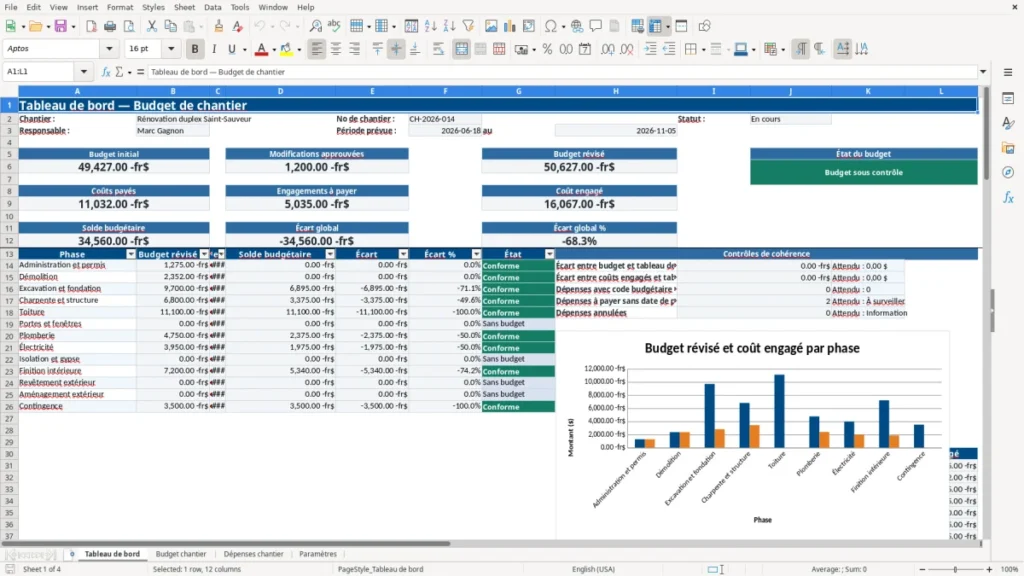

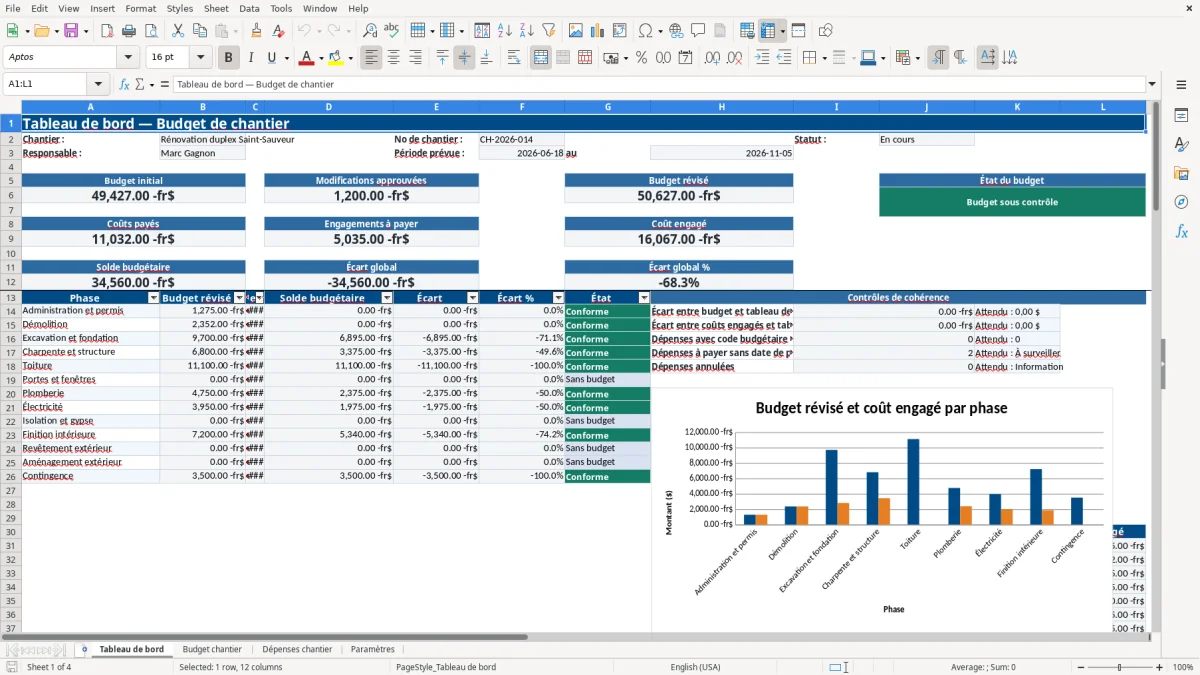

Au tableau de bord, les principaux totaux présentent le budget initial, les modifications approuvées, le budget révisé, les coûts payés, les engagements à payer et le coût engagé. La synthèse par phase affiche également le solde budgétaire, l’écart en dollars, l’écart en pourcentage et l’état associé.
Examiner les contrôles de cohérence
Avant une revue de chantier, regardez les contrôles de cohérence placés à droite du tableau de bord. Ils signalent un écart entre les totaux et la synthèse, les dépenses dont le code budgétaire est invalide, les montants à payer sans date de paiement et les dépenses annulées. Ces contrôles aident à repérer une saisie à revoir; ils ne valident pas les documents ni les décisions de gestion.
Contenu du fichier
Fonctions et éléments inclus
Budget de chantier Excel : suivre le budget révisé
Dans une entreprise de construction, le montant estimé au départ ne suffit pas pour suivre la marge d’un projet. Budget chantier compare plutôt le budget révisé à ce qui a été engagé au fil des travaux. Cette lecture tient compte des changements approuvés plutôt que de laisser le budget initial comme seule référence.
Chaque poste comprend une phase, un type de coût, une unité, une quantité et un coût unitaire prévu. Le fichier calcule le budget initial, puis ajoute les modifications approuvées. En parallèle, les dépenses payées et les engagements à payer sont regroupés par code budgétaire depuis la feuille Dépenses chantier.
Une ligne peut concerner un permis, de la main-d’œuvre interne, des matériaux ou une autre catégorie prévue dans les listes du fichier. Les phases déjà visibles vont de l’administration et permis à l’aménagement extérieur, avec une phase de contingence. Elles peuvent servir de point de départ, sans imposer une nomenclature unique à votre entreprise.
Suivi des dépenses de chantier et des taxes au Québec
Une dépense bien liée à son code budgétaire améliore la qualité du suivi. La feuille Dépenses chantier contient les champs nécessaires pour conserver la date, le numéro de facture ou de référence, le fournisseur, la description, le statut de paiement et le montant avant taxes.
À partir de ce montant, Excel calcule la TPS, la TVQ et le total selon les taux inscrits dans Paramètres. Le modèle affiche un choix de traitement budgétaire des taxes, dont Hors taxes. Cette option décrit le paramètre du fichier : elle ne remplace pas l’analyse comptable ou fiscale applicable à vos contrats et à vos remboursements de taxes.
Une colonne confirme si le code budgétaire valide existe dans Budget chantier. Lorsqu’une facture est attribuée à un code absent, le tableau de bord peut le faire ressortir parmi ses contrôles. Cette vérification réduit le risque qu’une dépense soit oubliée dans le suivi d’un poste.
Écart de coûts par phase : comment l’interpréter
Un écart positif indique que le coût engagé dépasse le budget révisé du poste; le solde budgétaire devient alors négatif. À l’inverse, un solde positif montre la marge qui reste selon les données saisies. Ces résultats ne prédisent pas le coût final : ils reflètent les budgets, dépenses et engagements actuellement inscrits dans le classeur.
Selon les seuils définis dans Paramètres, le tableau de bord attribue un état tel que Conforme, À surveiller ou Critique. Les seuils d’avertissement et critique sont modifiables. Une PME peut ainsi les ajuster en fonction de la taille du chantier, de sa contingence et de son niveau de tolérance aux dépassements.
Face à un poste en dépassement, revenez d’abord aux lignes concernées : modification approuvée non inscrite, engagement récemment ajouté, montant affecté au mauvais code ou estimation devenue insuffisante. Cette séquence permet de documenter la cause avant de tirer une conclusion sur la rentabilité globale.
Tableau de bord pour une revue de chantier
Au tableau de bord, la synthèse rassemble les résultats sans modifier les données source. Les totaux montrent séparément les coûts payés et les engagements à payer, puis les combinent dans le coût engagé. Cette distinction est utile lorsque des commandes ou des travaux sont confirmés, mais pas encore réglés.
Plus bas, le suivi par phase compare budget révisé, coût engagé, solde, écart et pourcentage d’écart. Un graphique est également présent dans cette feuille à partir des données de suivi affichées dans sa partie inférieure. Il complète la lecture visuelle des phases sans remplacer l’examen des montants.
La zone de contrôle indique aussi les dépenses annulées et les opérations à payer dont la date de paiement est absente. Une ligne annulée est identifiée comme étant à exclure du traitement. Pour les autres alertes, l’objectif est de ramener l’attention vers une donnée à confirmer, non de juger automatiquement la qualité du chantier.
Questions fréquentes
À propos de ce modèle
Oui. Les lignes marquées À payer ou Engagée dans Dépenses chantier sont additionnées aux dépenses Payées pour former le coût engagé. Elles apparaissent séparément dans le tableau de bord sous Engagements à payer.
Ajoutez le poste dans la zone préparée de Budget chantier, entre les lignes 7 et 106, en utilisant un code unique. Ce code pourra ensuite être choisi dans Dépenses chantier et servira à regrouper les coûts associés à ce poste.
Oui. Les taux se trouvent dans Paramètres, sous Paramètres financiers, et alimentent les calculs de taxes de Dépenses chantier. Vérifiez les taux et le traitement retenu selon la situation fiscale réelle de votre entreprise.
Cette valeur signifie que le code saisi dans la dépense ne correspond pas à un code présent dans Budget chantier. Corrigez la référence de la dépense ou créez le poste budgétaire approprié avant de vous fier aux résultats par phase.
L’état Critique apparaît lorsque le pourcentage d’écart d’une phase atteint ou dépasse le seuil critique défini dans Paramètres. Il signale un dépassement à examiner, mais n’explique pas à lui seul la cause ni la décision à prendre.
Équipe éditoriale
Rédigé et révisé avec soin

Amélie Gagnon
Rédactrice spécialisée en gestion de PMEAmélie prépare des guides pratiques adaptés au quotidien des PME et des travailleuses et travailleurs autonomes du Québec.

Marc-André Beaulieu
Réviseur des modèles et des processusMarc-André révise la logique d’utilisation, les calculs et la clarté des modèles avant leur publication.
