Garder le contrôle d’un mandat devient plus simple lorsque le budget initial, les dépenses réelles et les engagements à venir sont réunis au même endroit. Ce modèle Excel gratuit de suivi budget de projet permet de structurer ces données avant taxes, puis d’en voir l’effet par poste budgétaire et pour l’ensemble du projet.
Conçu pour une PME, une agence ou un travailleur autonome au Québec, le fichier compte quatre feuilles : Tableau de bord, Budget, Dépenses et Paramètres. Il convient notamment à un projet de refonte Web, de marketing, de formation ou de sous-traitance, lorsque vous devez savoir ce qui reste disponible avant de confirmer une nouvelle dépense.
En pratique
Ce que ce modèle vous aide à faire
- Comparer le budget prévu aux dépenses confirmées et aux engagements prévus.
- Repérer les postes en dépassement ou en situation de vigilance.
- Calculer séparément la TPS, la TVQ et le total incluant les taxes.
- Vérifier la concordance entre le budget détaillé et le registre des dépenses.
Mode d’emploi
Comment utiliser le fichier
Configurer les paramètres du projet

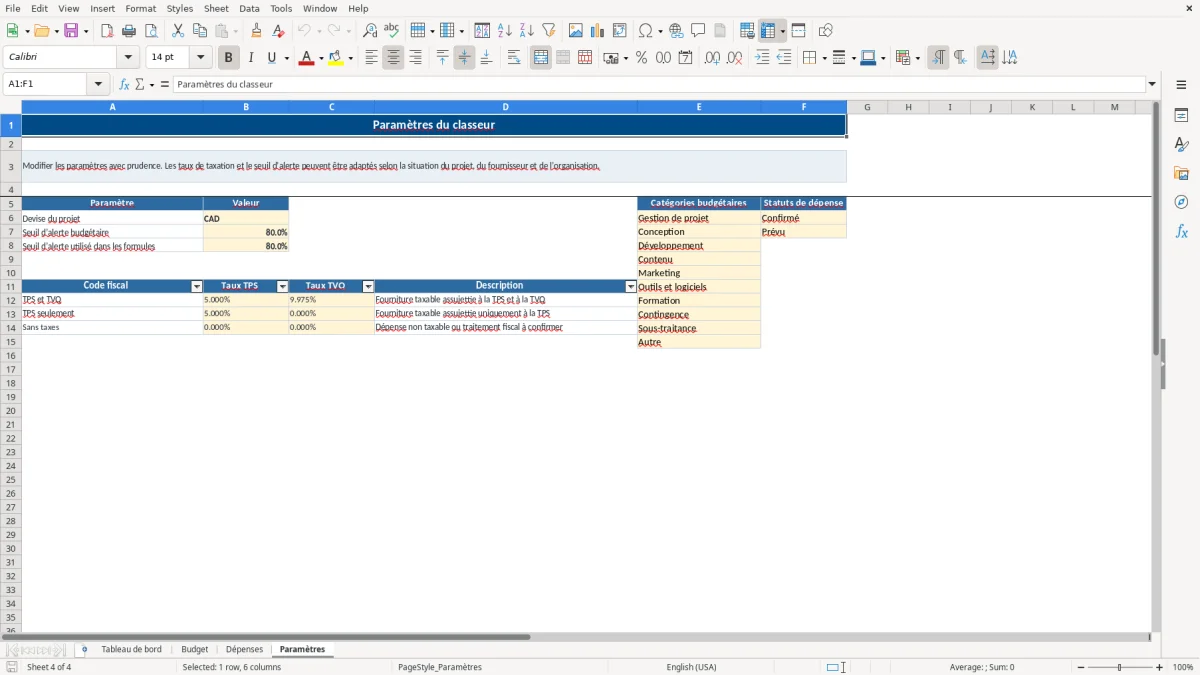

Commencez dans Paramètres. La devise est indiquée en CAD, le seuil d’alerte budgétaire est modifiable et les taux de TPS et de TVQ sont présentés selon trois traitements fiscaux : TPS et TVQ, TPS seulement ou sans taxes. Ces valeurs doivent être adaptées avec prudence à la situation réelle du projet et du fournisseur.
Définir les postes dans le budget
Dans Budget, saisissez les cellules prévues pour le code budget, la catégorie, le poste budgétaire, le responsable et le budget prévu avant taxes. Chaque code doit être unique. Les autres colonnes calculent ensuite les montants confirmés, les engagements, l’écart et le statut à partir du registre des dépenses.
Consigner chaque dépense ou engagement

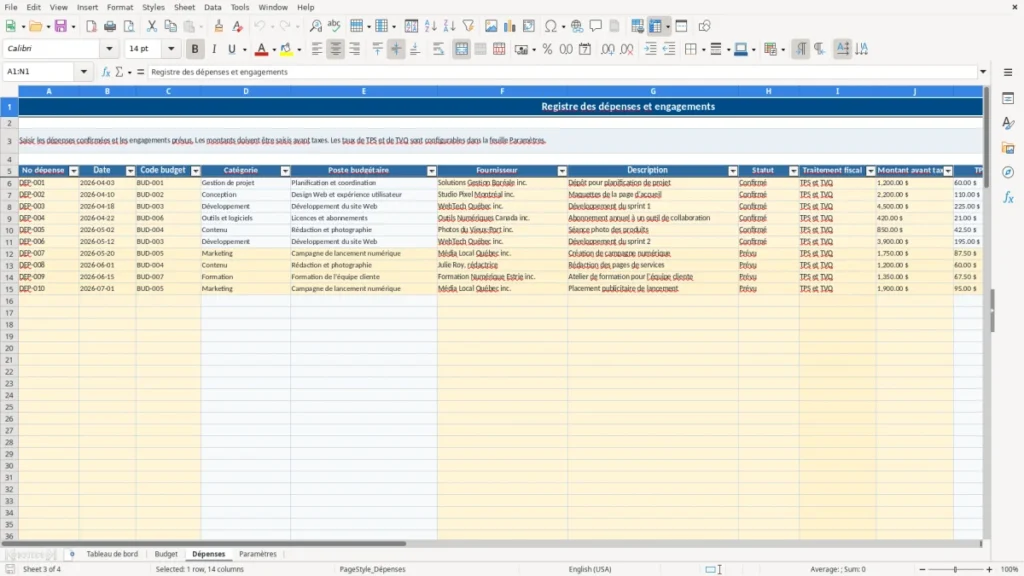

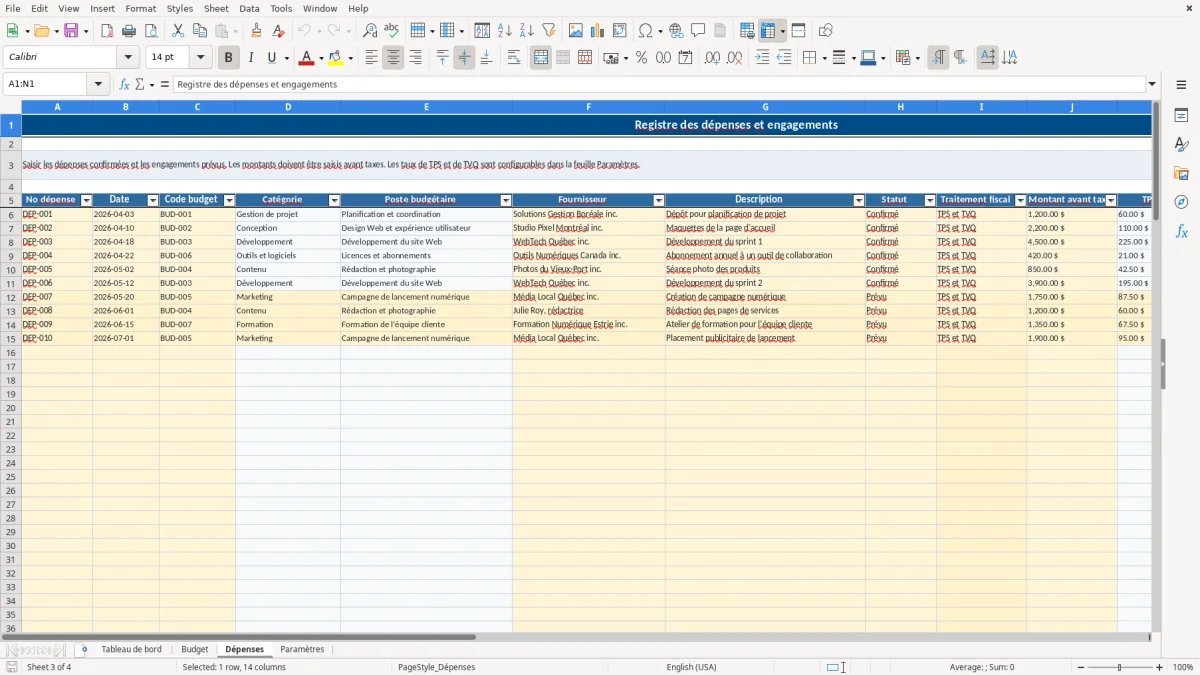

Pour saisir une opération, utilisez Dépenses : numéro, date, code budget, fournisseur, description, statut, traitement fiscal et montant avant taxes. Le choix du code budget reprend les codes créés dans Budget. La catégorie et le poste budgétaire sont alors remplis automatiquement.
Différencier le confirmé du prévu
Attribuez le statut Confirmé à une dépense réellement engagée et Prévu à un engagement à surveiller. Cette distinction alimente séparément les indicateurs du tableau de bord et évite de confondre ce qui a été payé ou confirmé avec ce qui pourrait encore changer.
Lire les écarts avant une décision
Au Tableau de bord, consultez le budget total, les dépenses confirmées, les engagements prévus, le total engagé et le solde disponible. Les contrôles de qualité signalent aussi les dépenses sans code budgétaire et le nombre de postes en dépassement.
Contenu du fichier
Fonctions et éléments inclus
Suivi budget de projet Excel : ce que montre le tableau de bord

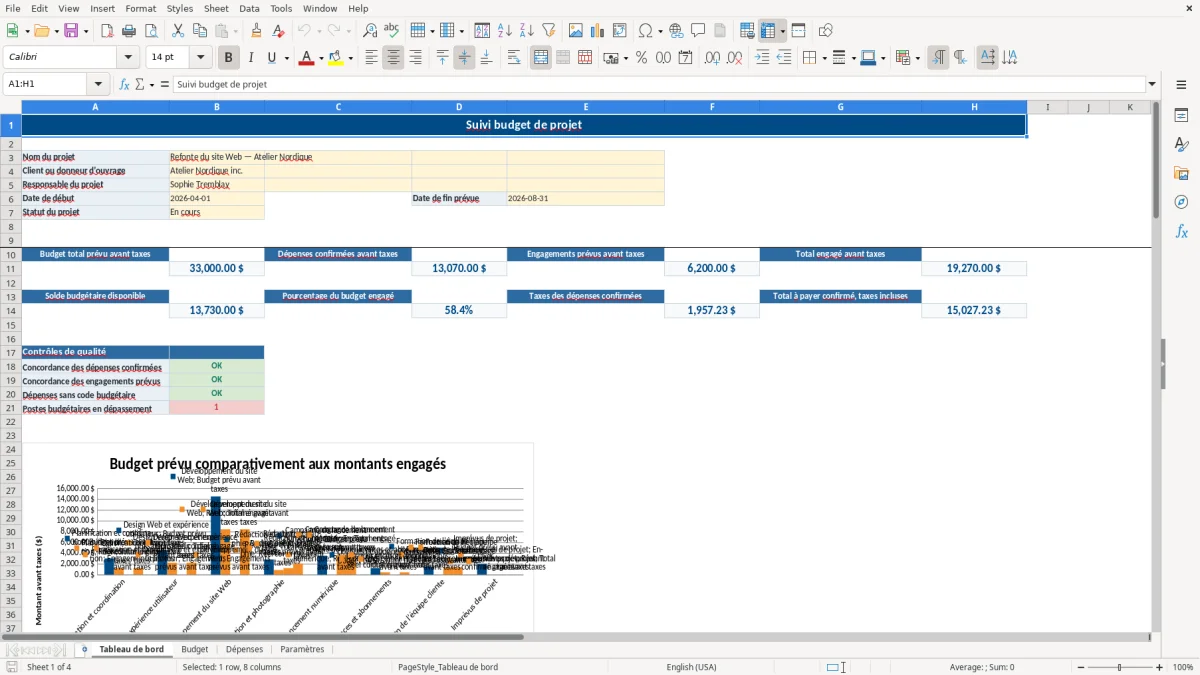

Au tableau de bord, les renseignements de base du projet comprennent le nom, le client ou donneur d’ouvrage, le responsable, les dates prévues et le statut du projet. Le statut peut être choisi parmi En préparation, En cours, En attente, Terminé ou Annulé.
Quatre indicateurs financiers donnent une lecture rapide : budget total prévu avant taxes, dépenses confirmées, engagements prévus et total engagé. Une seconde rangée présente le solde budgétaire disponible, le pourcentage du budget engagé, les taxes des dépenses confirmées et le total à payer confirmé, taxes incluses.
Cette vue ne remplace pas l’examen des lignes de dépenses. Elle sert plutôt à préparer une discussion avec un client, un responsable de projet ou un fournisseur lorsque les fonds restants ou les engagements futurs demandent une décision.
Budget de projet par poste : interpréter les statuts

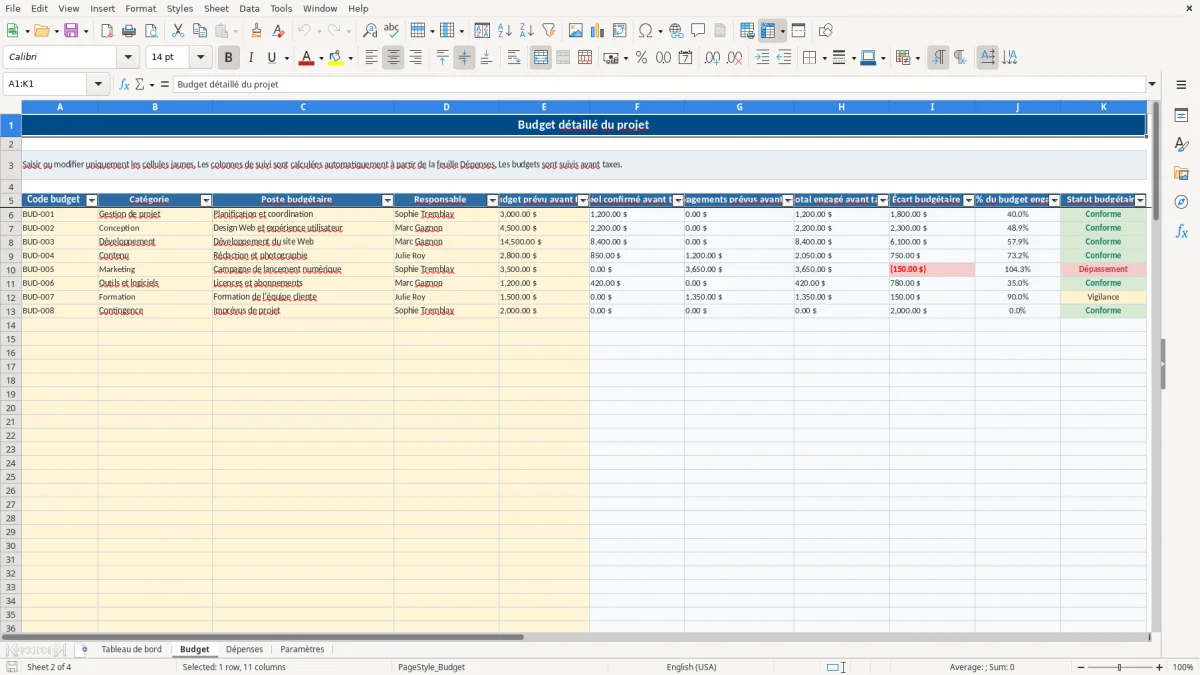

Chaque ligne de Budget associe un code à une catégorie, un poste budgétaire et un responsable. Après la saisie du montant prévu, Excel additionne les dépenses confirmées et les engagements prévus qui portent le même code. Le total engagé est ensuite comparé au budget établi.
Le statut budgétaire indique Conforme lorsque le poste demeure sous le seuil défini, Vigilance lorsque le pourcentage engagé atteint le seuil d’alerte, puis Dépassement lorsque l’écart budgétaire devient négatif. Le seuil utilisé par les formules se trouve dans Paramètres et est réglé à 80 % dans le fichier fourni.
Un poste en vigilance n’est pas automatiquement une erreur. Il signifie qu’une marge limitée subsiste selon votre seuil. Vérifiez alors les dépenses prévues, les montants avant taxes et le code attribué avant d’autoriser un nouvel engagement.
Registre des dépenses de projet et traitement des taxes
Le registre des dépenses conserve le numéro de dépense, la date, le code budget, le fournisseur, la description, le statut et le montant avant taxes. Une fois le code choisi, la catégorie et le poste correspondant sont récupérés du budget. Cette liaison réduit le risque d’inscrire une dépense dans une catégorie qui ne correspond pas au poste prévu.
Selon le traitement fiscal sélectionné, le fichier calcule la TPS, la TVQ, le total des taxes et le total incluant taxes. Les paramètres fournis indiquent notamment 5 % pour la TPS et 9,975 % pour la TVQ dans le traitement « TPS et TVQ ». Ces taux sont modifiables; leur présence dans le classeur ne constitue pas une confirmation du traitement fiscal applicable à chaque achat.
Les sommes qui servent au suivi budgétaire sont toutefois les montants avant taxes. Les taxes confirmées sont affichées à part au Tableau de bord, ce qui aide à distinguer le budget du projet du montant total à payer.
Contrôles à faire avant de fermer un projet
Avant de considérer le suivi terminé, consultez la zone des contrôles de qualité. Elle compare le total des dépenses confirmées par codes aux montants confirmés remontés dans Budget, puis fait la même vérification pour les engagements prévus. Un résultat « À vérifier » invite à revoir les données liées.
Surveillez également le contrôle des dépenses sans code budgétaire. Sans code, une opération ne peut pas être rattachée à un poste précis et les totaux par budget risquent de ne pas refléter la situation attendue. Le registre prévoit aussi une validation des dates et des montants positifs avant taxes.
Enfin, assurez-vous que les opérations prévues qui ne sont plus pertinentes sont corrigées. Le total engagé additionne les confirmés et les prévus : laisser un engagement périmé dans le registre peut réduire artificiellement le solde disponible.
Questions fréquentes
À propos de ce modèle
Non. Les budgets, les dépenses confirmées et les engagements qui alimentent le suivi budgétaire sont calculés avant taxes. La feuille Dépenses calcule aussi la TPS, la TVQ et le total incluant taxes, tandis que le Tableau de bord affiche les taxes des dépenses confirmées séparément.
Ajoutez une ligne dans Budget en saisissant un code unique, une catégorie, un poste, un responsable et un montant prévu avant taxes. Le code ainsi créé devient disponible pour l’association des dépenses dans la feuille Dépenses, dans les lignes préparées du fichier.
Une dépense confirmée est incluse dans le réel confirmé du poste et dans les taxes confirmées du tableau de bord. Un engagement prévu est suivi séparément, puis ajouté au réel pour former le total engagé. Les deux statuts permettent donc d’estimer la marge restante sans les confondre.
Vigilance apparaît lorsqu’un poste atteint ou dépasse le seuil d’alerte défini dans Paramètres, sans que l’écart soit encore négatif. Le seuil utilisé dans les formules est initialement de 80 %, mais la valeur peut être modifiée entre 0 % et 100 %.
Ce résultat peut signaler une différence entre les dépenses du registre et les montants regroupés dans Budget, ou la présence d’une dépense sans code budgétaire. Vérifiez d’abord le statut, le code budget et le montant avant taxes de chaque ligne concernée.
Équipe éditoriale
Rédigé et révisé avec soin

Amélie Gagnon
Rédactrice spécialisée en gestion de PMEAmélie prépare des guides pratiques adaptés au quotidien des PME et des travailleuses et travailleurs autonomes du Québec.

Marc-André Beaulieu
Réviseur des modèles et des processusMarc-André révise la logique d’utilisation, les calculs et la clarté des modèles avant leur publication.
