Un registre d’entretien des équipements aide une PME à suivre les interventions prévues, réalisées ou en retard sur ses véhicules, outils, équipements de chantier ou appareils de bureau. Ce modèle Excel gratuit rassemble l’inventaire, les travaux d’entretien, les coûts consignés et les échéances dans un même classeur.
Plutôt que de chercher l’historique dans des courriels ou des factures, vous associez chaque intervention à un ID équipement. Le fichier calcule ensuite le coût total, la prochaine date à surveiller et l’état de l’échéance. Il convient à une entreprise qui veut structurer son suivi interne sans prétendre remplacer les recommandations d’un fabricant ou les obligations applicables à son secteur.
En pratique
Ce que ce modèle vous aide à faire
- Relier chaque intervention à un équipement identifié dans l’inventaire.
- Repérer les entretiens échus et ceux à planifier selon un délai d’alerte modifiable.
- Additionner les coûts de main-d’œuvre, de pièces et les autres coûts par intervention.
- Consulter les échéances, les coûts par équipement et des contrôles de qualité au tableau de bord.
Mode d’emploi
Comment utiliser le fichier

Définissez les listes et le délai d’alerte
Commencez dans Paramètres. La cellule du délai d’alerte accepte une valeur de 1 à 365 jours; elle est réglée à 30 jours dans l’exemple. Vous pouvez aussi adapter les catégories, statuts d’équipement, types d’entretien, statuts d’intervention, intervenants et unités de compteur à vos pratiques. Les valeurs ajoutées à la fin des listes alimentent les listes déroulantes des autres feuilles.

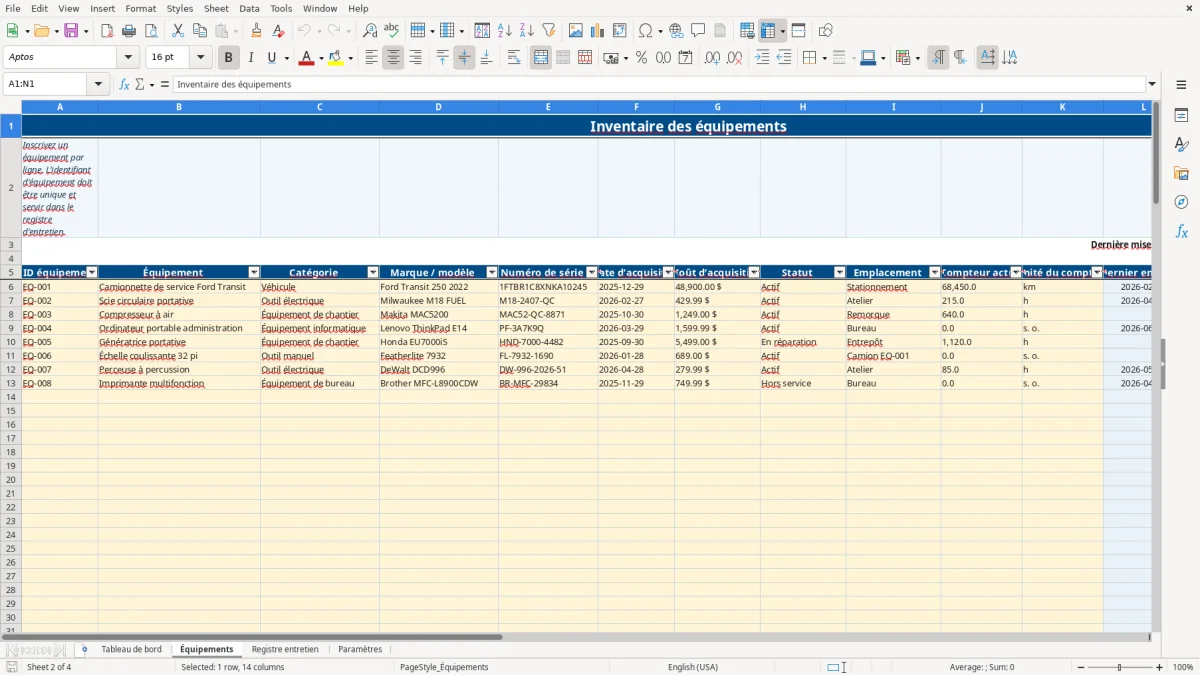

Inscrivez chaque équipement dans l’inventaire
Dans Équipements, entrez une ligne par actif : identifiant, nom, catégorie, marque ou modèle, numéro de série, date et coût d’acquisition, statut, emplacement et compteur au besoin. Gardez un identifiant unique, par exemple EQ-001. Les colonnes Dernier entretien, Prochain entretien et État de suivi sont calculées à partir du registre.

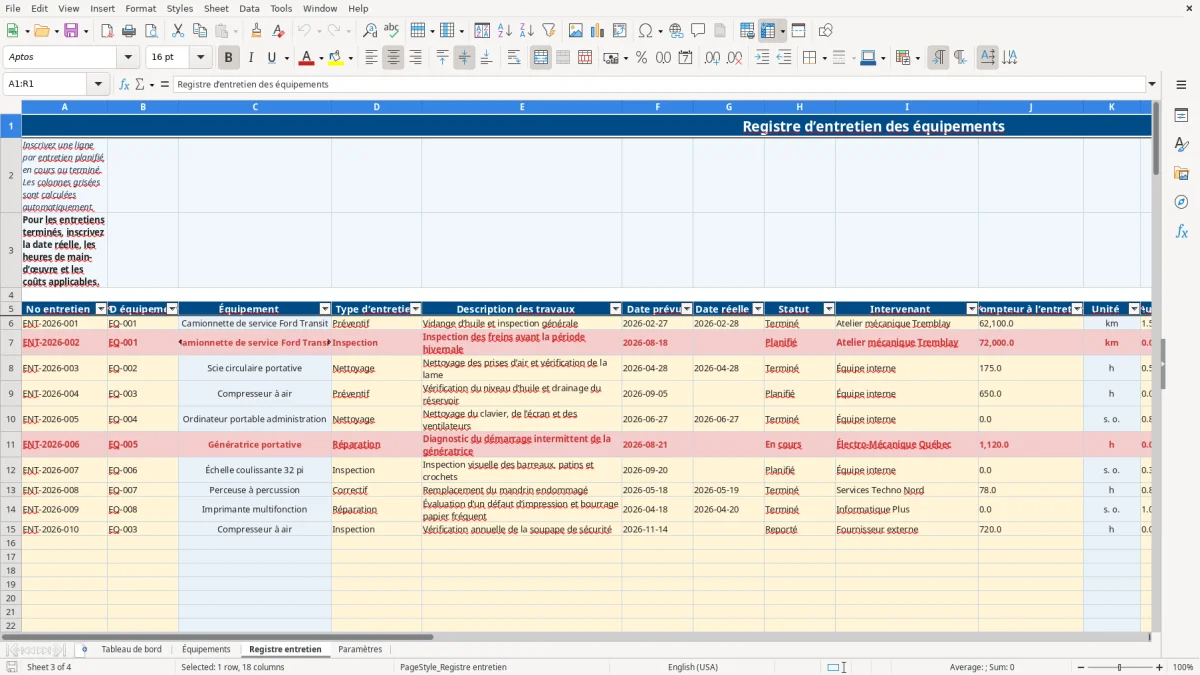

Consignez une intervention dans le registre
Pour saisir une opération, ouvrez Registre entretien et inscrivez un numéro d’entretien, puis choisissez l’ID équipement. Le nom de l’équipement et son unité de compteur se remplissent automatiquement. Ajoutez le type, la description des travaux, la date prévue, le statut, l’intervenant, le compteur et la prochaine échéance lorsque cette information est connue.
Fermez les travaux terminés et inscrivez les coûts
Lorsqu’un entretien est complété, indiquez sa date réelle, les heures de main-d’œuvre ainsi que les montants applicables. Le coût total est calculé en additionnant les coûts de main-d’œuvre, de pièces et les autres coûts. Le statut Terminé permet aussi au classeur de distinguer les coûts des entretiens terminés des autres coûts déjà inscrits.

Vérifiez les priorités au tableau de bord
Au Tableau de bord, consultez les compteurs d’équipements actifs, d’entretiens échus, d’interventions à planifier et d’entretiens terminés. Les prochaines échéances à surveiller et les coûts par équipement facilitent une revue périodique. La date du jour est calculée automatiquement dans le fichier; les résultats évoluent donc avec le calendrier et les données saisies.
Contenu du fichier
Fonctions et éléments inclus
Que contient ce registre d’entretien des équipements Excel?
Le classeur est organisé autour de quatre feuilles liées entre elles. Équipements sert d’inventaire d’équipements; Registre entretien accueille une ligne par intervention planifiée, en cours, terminée ou annulée. Paramètres regroupe les listes de référence et le délai d’alerte. Enfin, le Tableau de bord présente un sommaire des données consignées.
Dans l’inventaire, les champs couvrent notamment l’équipement, sa catégorie, la marque ou le modèle, le numéro de série, l’emplacement, le statut et le compteur actuel. Ces renseignements permettent de différencier, par exemple, une camionnette de service, un outil électrique ou une pièce de machinerie légère sans mélanger leurs suivis.
Le registre comprend les dates prévue et réelle, la description des travaux, l’intervenant, les heures de main-d’œuvre, les coûts et la prochaine échéance. Certaines colonnes sont calculées : le nom de l’équipement, l’unité, le coût total et l’état de l’échéance. Elles ne sont pas des zones de saisie à remplacer.
Suivre les échéances d’entretien préventif sans perdre le fil
Une date prévue non terminée devient Échu lorsqu’elle est dépassée. Si elle tombe à l’intérieur du délai défini dans Paramètres, son état devient À planifier. Autrement, l’intervention demeure Planifié. Une intervention sans date prévue affiche plutôt Date à préciser, ce qui signale une information à compléter plutôt qu’un retard confirmé.
Le statut saisi a préséance dans certains cas : une ligne Annulé est identifiée comme telle, et une ligne Terminé conserve l’état Terminé. Du côté de l’inventaire, un équipement marqué Retiré affiche aussi l’état Retiré. Cette logique évite de traiter automatiquement un actif retiré comme une échéance courante.
Avant une rencontre d’équipe ou la planification d’un mois chargé, consultez la zone Prochaines échéances à surveiller. Pour examiner toutes les lignes concernées, utilisez les filtres du registre, comme l’indique le tableau de bord. Cette vérification est particulièrement utile lorsque plusieurs personnes inscrivent des travaux au fil des semaines.
Interpréter les coûts d’entretien par équipement
Chaque ligne d’intervention sépare le coût de main-d’œuvre, le coût des pièces et les autres coûts. Excel en fait la somme dans la colonne Coût total, en dollars canadiens. Cette structure donne un portrait plus utile qu’un montant global lorsque vous voulez comprendre ce qui a été consigné pour un véhicule, une scie ou un compresseur.
Au tableau de bord, les coûts totaux consignés incluent toutes les lignes du registre ayant un montant. Un indicateur distinct montre les coûts des entretiens terminés. Le tableau Coûts d’entretien par équipement compare aussi le coût total, les coûts terminés et le nombre d’entretiens associés à chaque ID équipement.
Le graphique du tableau de bord reprend les coûts terminés par équipement. Il sert à visualiser les montants déjà associés à des travaux complétés; il ne constitue pas un budget, une prévision de remplacement ni une évaluation de rentabilité. Les résultats dépendent des montants et statuts que vous avez inscrits dans le registre.
Éviter les erreurs dans votre suivi de maintenance
La première règle consiste à attribuer un identifiant distinct à chaque actif. Le tableau de bord comporte un contrôle des identifiants d’équipement en double, ainsi qu’un contrôle des équipements sans identifiant et des entretiens sans équipement. Ces signaux permettent de corriger une liaison avant qu’elle ne fausse le suivi par équipement.
Lorsqu’un travail est terminé, vérifiez que sa date réelle est inscrite. Le tableau de bord signale les entretiens terminés sans date réelle. Il compare également le coût total affiché au tableau de bord afin d’aider à vérifier la cohérence des données déjà saisies.
Les validations limitent certaines saisies : les dates doivent se situer entre le 1er janvier 2000 et le 31 décembre 2100, tandis que les coûts, heures et compteurs ne peuvent pas être négatifs. Elles réduisent les erreurs courantes, mais ne remplacent pas une révision des données sources, des factures ou des exigences d’entretien propres à votre équipement.
Questions fréquentes
À propos de ce modèle
Ajoutez d’abord l’actif dans Équipements, sur une ligne préparée, avec un ID équipement unique et les renseignements pertinents. Ensuite, dans Registre entretien, choisissez cet identifiant dans la colonne ID équipement. Le nom de l’équipement et l’unité du compteur sont alors récupérés automatiquement.
L’état est calculé à partir de la date prévue, de la date du jour et du délai d’alerte indiqué dans Paramètres. Une intervention non terminée dont la date est passée devient Échu. Si sa date est à l’intérieur du délai d’alerte, elle est classée À planifier.
Oui. La feuille Paramètres contient les listes de catégories, statuts d’équipement, types d’entretien, statuts d’entretien, intervenants et unités du compteur. Ajoutez les nouvelles valeurs à la fin des tableaux de cette feuille pour les rendre disponibles dans les listes des feuilles opérationnelles.
La colonne Coût total additionne le coût de main-d’œuvre, le coût des pièces et les autres coûts de la même ligne. Les heures de main-d’œuvre sont consignées séparément et ne sont pas converties en montant par le fichier : le coût de main-d’œuvre doit donc être saisi lorsque vous voulez l’inclure au total.
Cette mention apparaît lorsqu’aucune intervention non terminée et non annulée associée à cet équipement ne fournit de prochaine date à suivre. Elle ne confirme pas qu’aucun entretien ne sera requis; elle indique seulement qu’aucune échéance active n’est actuellement calculée à partir des lignes du registre.
Équipe éditoriale
Rédigé et révisé avec soin

Amélie Gagnon
Rédactrice spécialisée en gestion de PMEAmélie prépare des guides pratiques adaptés au quotidien des PME et des travailleuses et travailleurs autonomes du Québec.

Marc-André Beaulieu
Réviseur des modèles et des processusMarc-André révise la logique d’utilisation, les calculs et la clarté des modèles avant leur publication.
